Reino Hämeenniemi
Verkkoyhtiö Caruna kaivaa Koillismaan kulmilla vielä monet vuodet maihin sähkökaapeleita, jotka korvaavat nykyisiä ilmajohtoja. Useita osahankkeita valmistuu tänäkin vuonna.
Kahdella alueella Kuusamon länsiosassa ja yhdellä alueella Taivalkosken pohjoisosassa kaapelointityöt ovat Carunan sähköisen investointikartan mukaan vasta suunnittelussa. Toteutusajankohdaksi on merkitty vuodet 2020-2023.

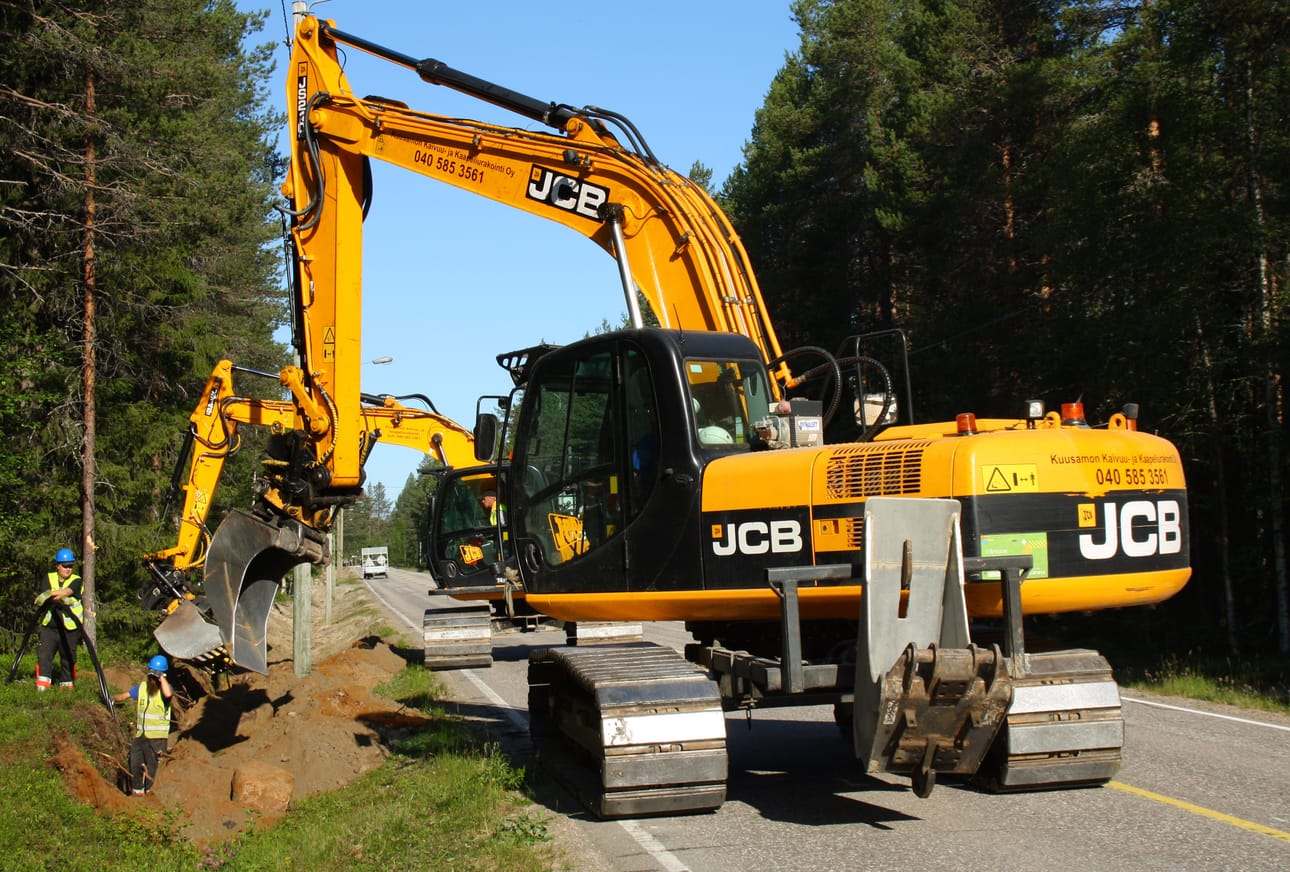

Parhaillaan käynnissä olevan kaapeloinnin Posion keskustaajaman tuntumasta Hyväniemelle on määrä valmistua lokakuussa. Tähän osahankkeeseen kuuluu kantatien sivussa muun muassa Kirintövaaran ylitystien varsi.
Posion keskustan ja Karjalaisenniemen välillä työt valmistuvat marraskuussa, keskustan ja Perälän välillä joulukuussa, keskustan ja Raistakan muuntoaseman välillä ensi huhtikuussa ja kunnan eteläosan kylillä toukokuussa.
Kuusamossa Liikasenvaaran työalueen ykkösosaKäylästä Oulangalle saadaan valmiiksi marraskuussa 2019.
Joulukuussa 2019 on vuorossa Säynäjänvaaran-Lämsänkylän välinen laaja alue, johon kuuluvat muiden muassa Kemilä, Kallioluoma, Poussu ja Murtovaara.
